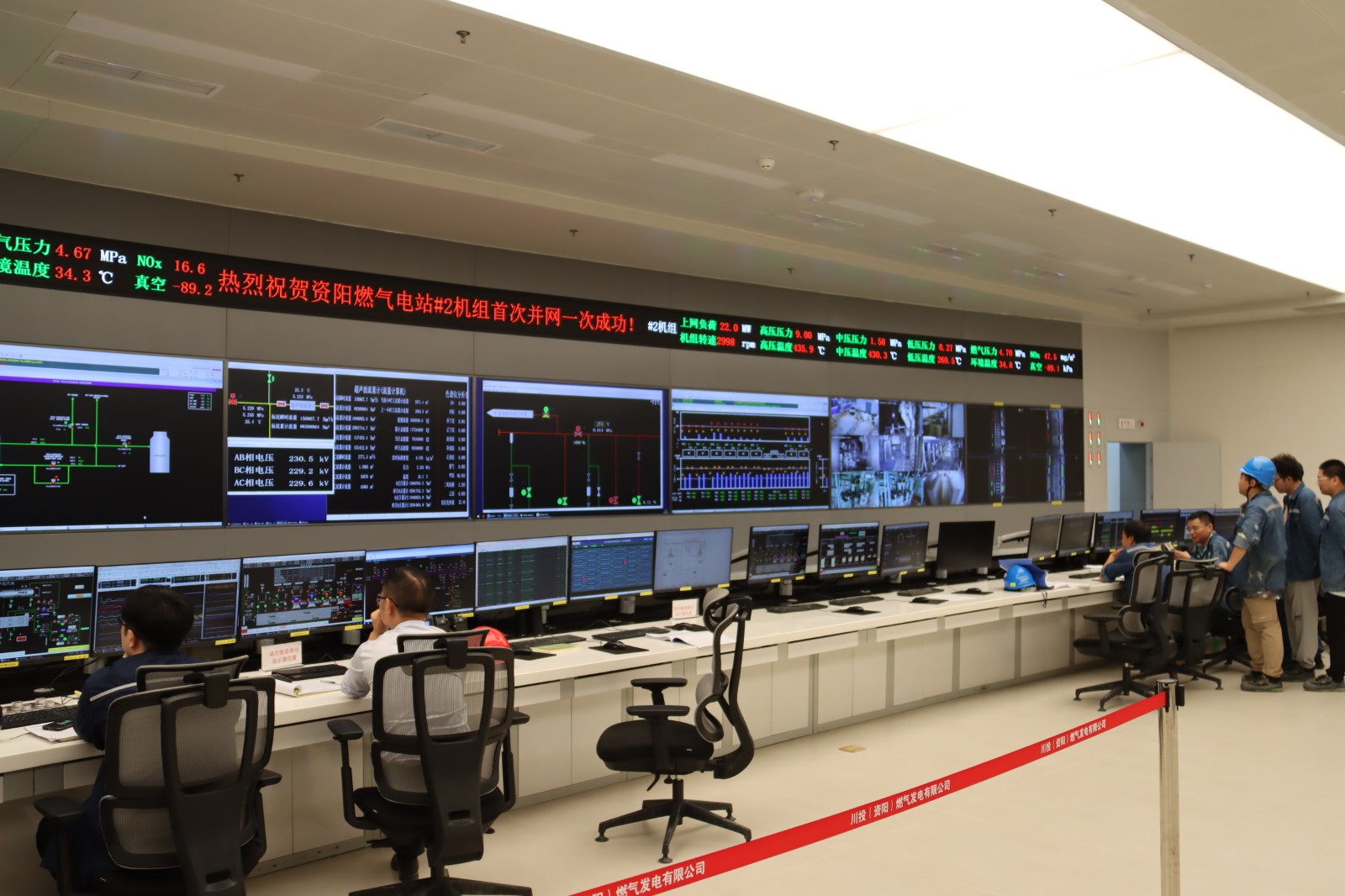

8月29日,川投集團資陽燃氣電站新建工程項目傳來好消息:當日21時42分,2號機組首次并網一次成功!機組各系統參數正常,設備運行平穩,運行質量優良。
川投集團資陽燃氣電站新建工程項目是四川在“十四五”期間首批核準、首個投運的燃氣電站。今年6月,該項目1號機組率先投產運行,為迎峰度夏提供有力支撐。此次2號機組并網一次成功,標志著川投集團資陽燃氣電站作為四川電網重要骨干調峰電源的支撐性將進一步增強。

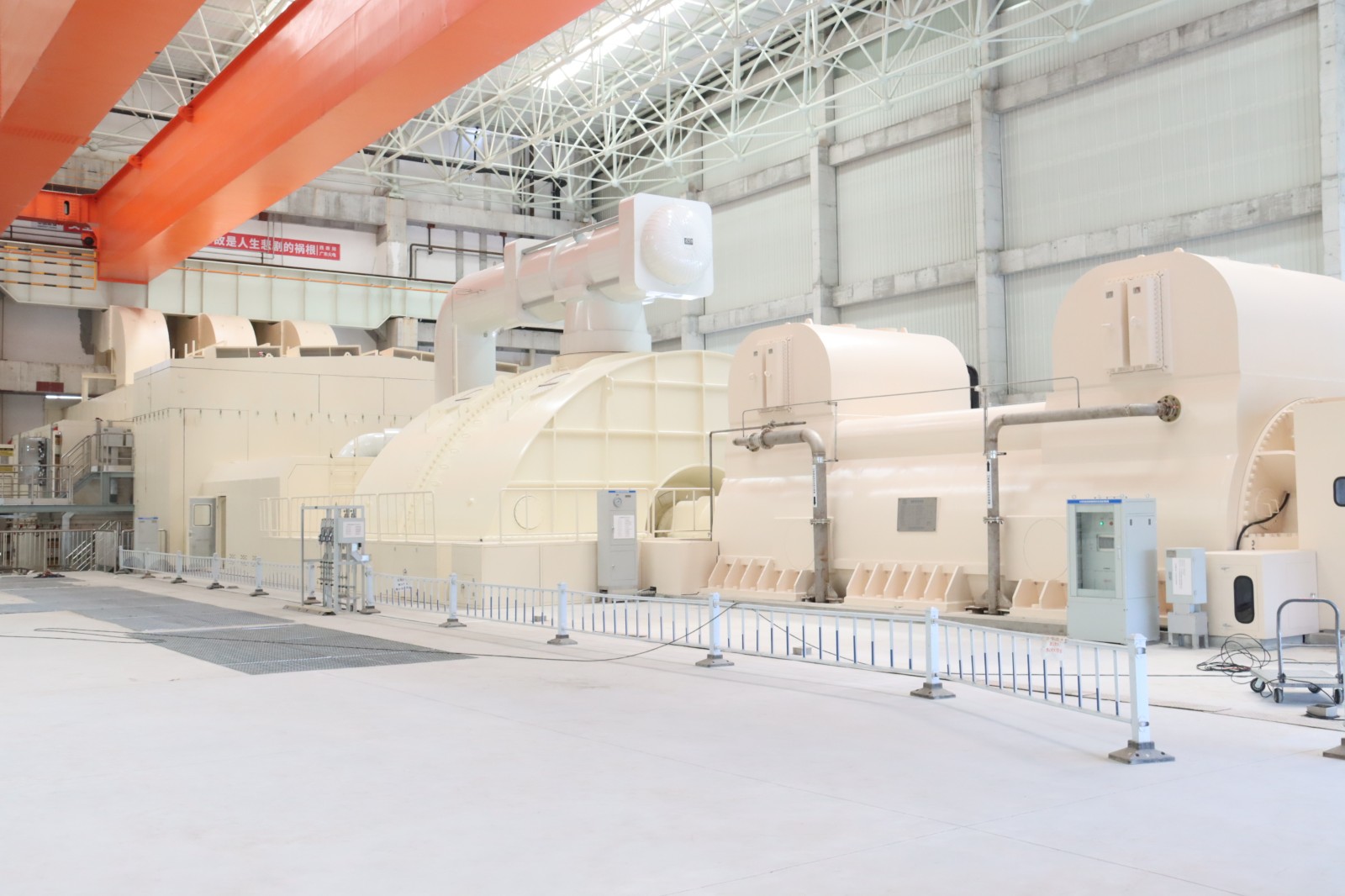

資陽氣電公司在1號機組竭盡全力迎峰度夏電力保供的同時,加緊2號機組施工組織,工期緊跟1號機組,7月30日實現機組低速盤車一次成功、8月5日實現機組高速盤車一次成功、8月8日燃機點火一次成功,8月28日通過啟動驗收委員會驗收,順利完成了整套啟動前的各項準備工作。
接下來,2號機組將有序推進并網調試相關試驗和168小時試運,確保圓滿完成雙機按期投運的目標,為保障四川電力安全穩定供應貢獻氣電力量。
