6月30日,川投瀘州天然氣發電項目1號機組主廠房屋頂網架封閉止水工作圓滿完成。

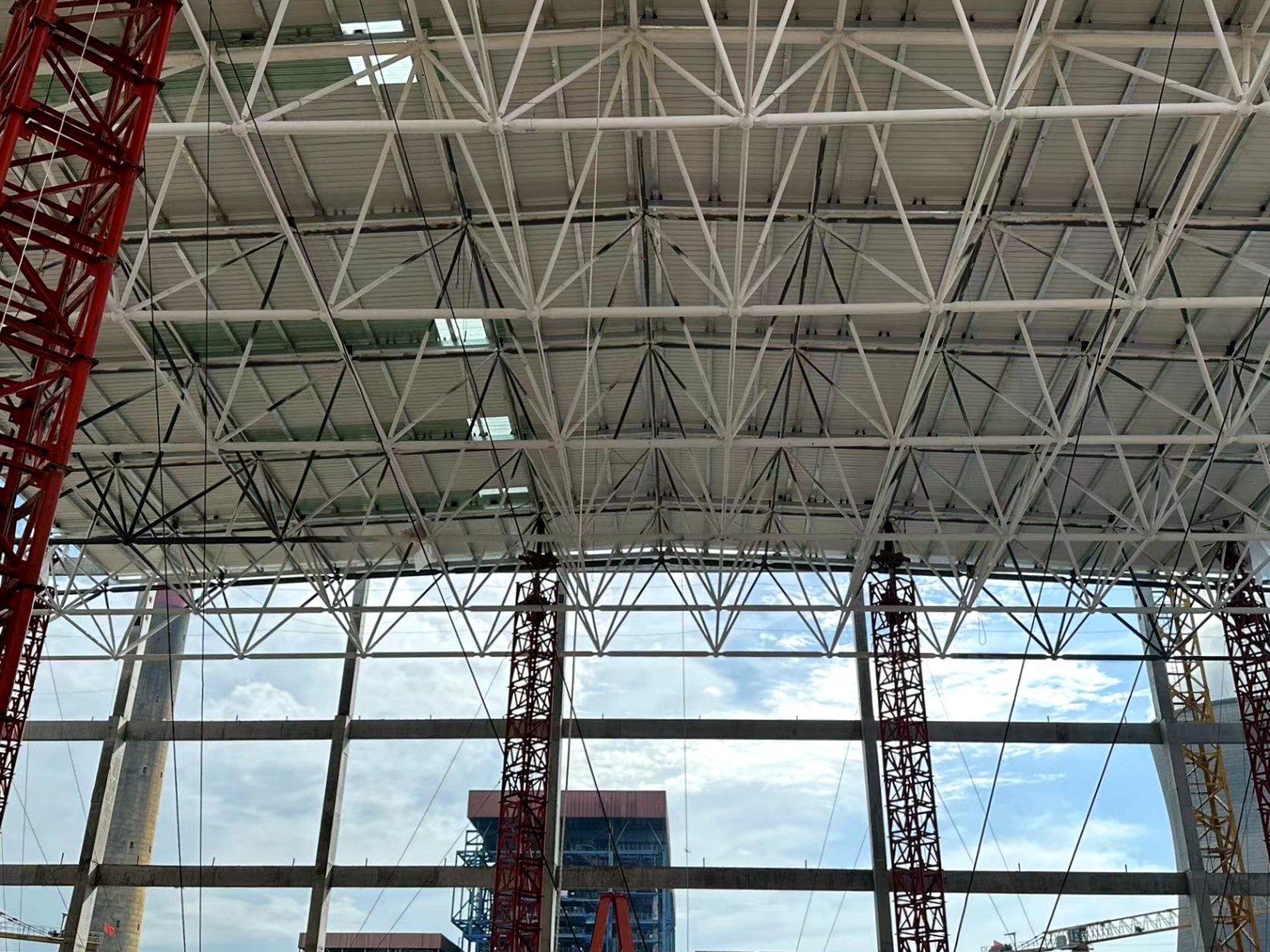

1號機組主廠房采用鋼筋混凝土框排架結構,結構跨度達64米,長度52米,屋面設計采用空間網架結構,網架形式為正放四角錐網架,網架矢高在3.4米至5.0米之間。

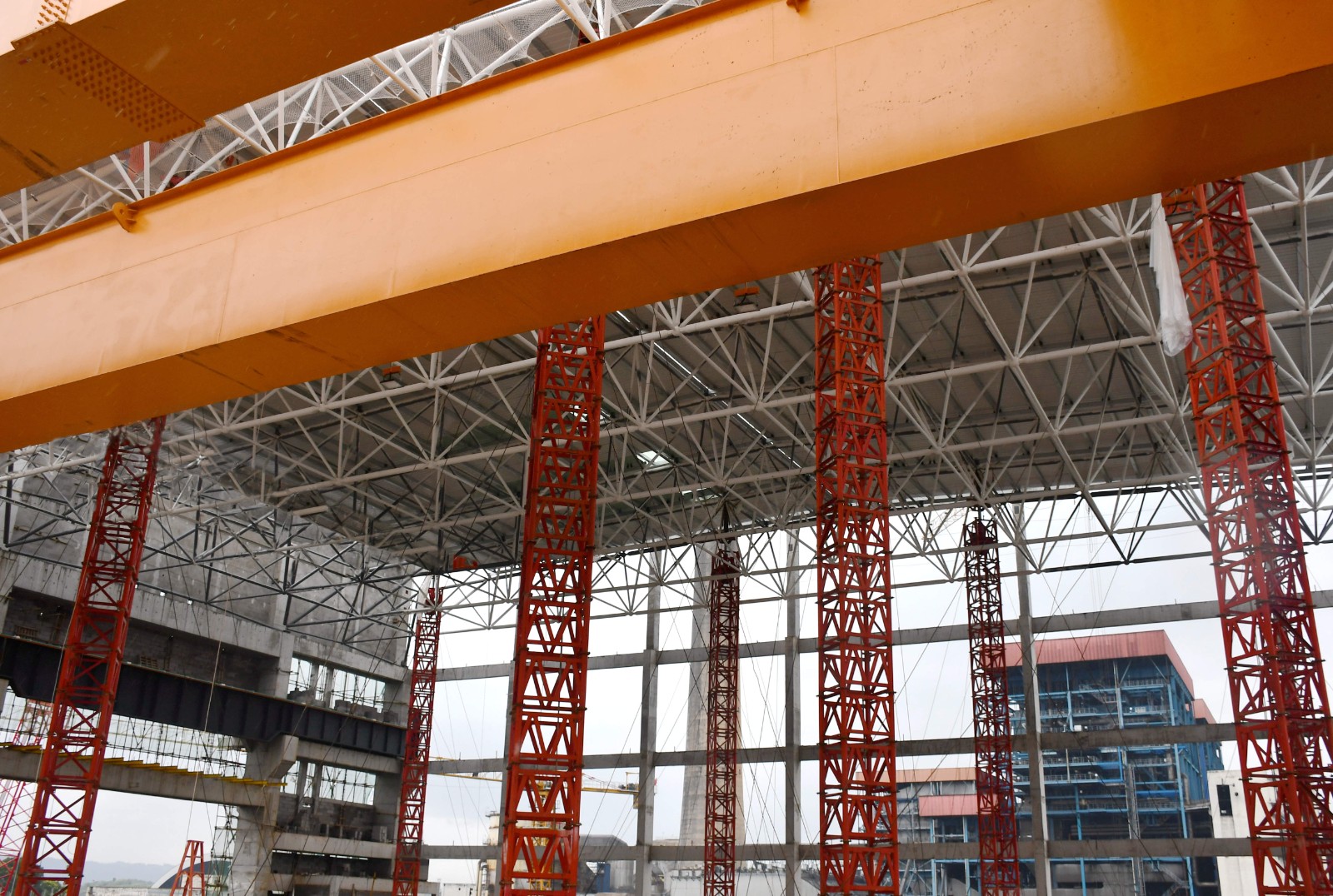

為降低屋面網架安裝作業風險,項目團隊一是精心策劃制訂了網架樓面“拼裝+整體頂升”技術方案,除支座桿件外的部分,網架在主廠房運轉層平臺組裝完成后通過9組頂升裝置實現整體頂升到位,不僅保障了施工安全性,又提高了施工效率。二是在方案實施過程中嚴格執行危大項目安全管理規定,強化高空作業安全技術交底和各項安全技術措施的落實,公司首席安全官深入現場督導,專業監理工程師全程旁站檢查,施工單位項目經理常駐現場指揮和協調。項目團隊全員發揚“擼起袖子加油干,風雨無阻向前行”的精神,克服了高溫雨季施工、工期緊迫、場地狹窄等諸多困難因素,最終順利完成施工任務。
1號機組主廠房屋頂網架封閉止水里程碑節點的圓滿完成,標志著1號機組已具備全面安裝設備的條件,項目又向著機組并網發電邁出了堅實的一步。
