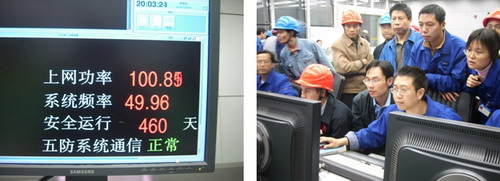

2007年10月25日凌晨兩點三十三分,瀘州川南發電公司2×600MW工程#1機組與系統同期并列成功,首次并入電網開始了試運發電。
本次#1機組整套啟動試運工作在啟委會的安排部署下,于10月23日18點18分鍋爐第一次點火,經過32個小時的調整、試驗、磨合,在調試所、電建、川南發電公司領導和員工的共同努力下,在啟委會和電網公司的大力支持下,25日2點33分,機組成功并入系統。按照新投產機組的試運要求,#1機負荷逐漸加到了143MW,在初負荷暖機8小時后,于10點51分解列。維持鍋爐和汽輪機繼續運行,先后進行了汽輪機的OPC、電超速、機械超速、聯合超速、TSI電超速試驗。整個試驗過程圓滿順利,汽輪機組的各項性能良好,相關保護動作正常。16點16分58秒,#1機組再次并入系統,逐漸按要求增加負荷,穩步向“168”試運推進。至20點正,發電負荷已達120MW,上網負荷100MW。
這標志著川南發電公司瀘州電廠一期工程建設已取得了階段性的勝利,即將為瀘州地區經濟發展和四川工業強省規劃注入強勁的動力。(陳文欽)
