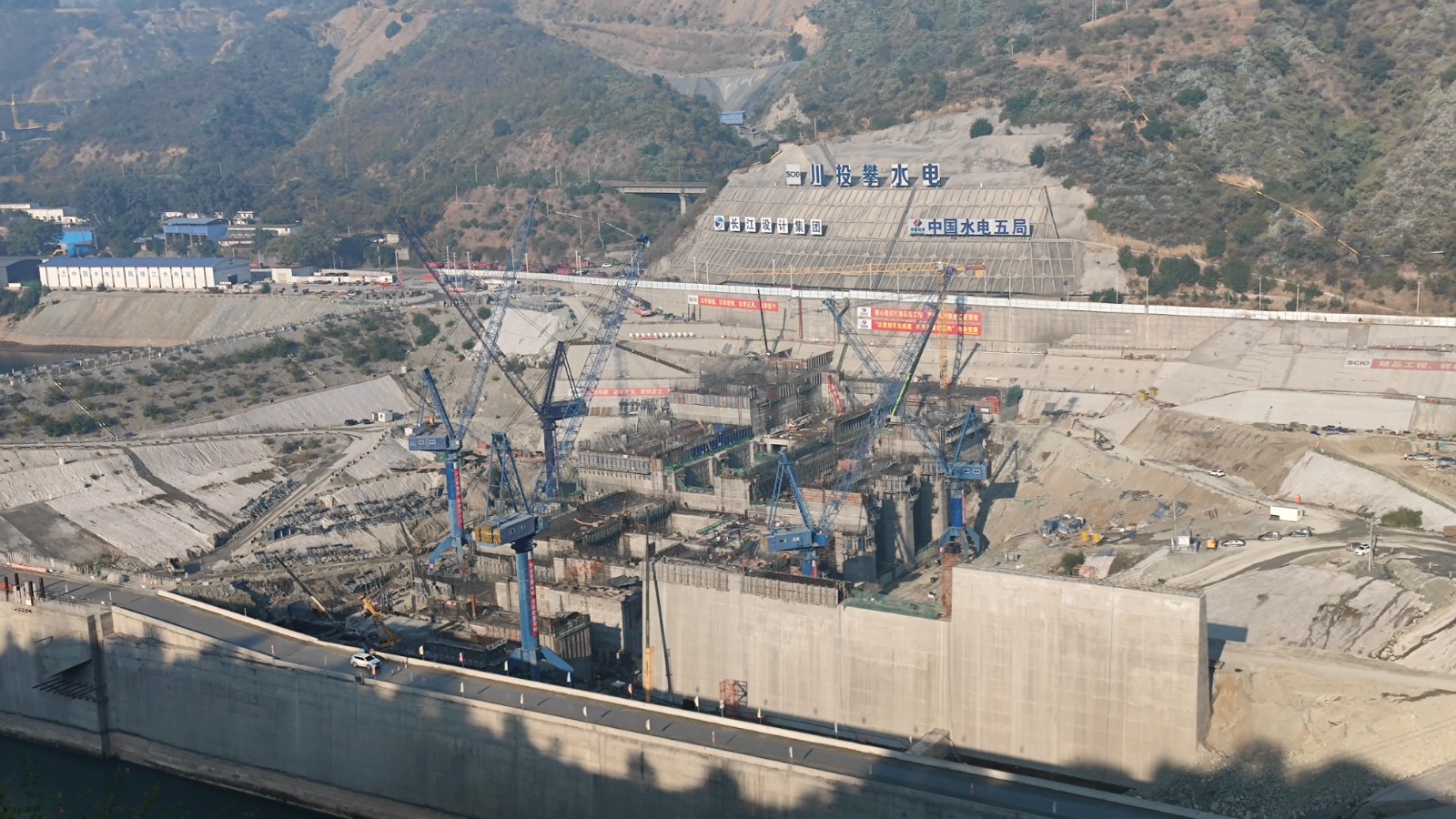

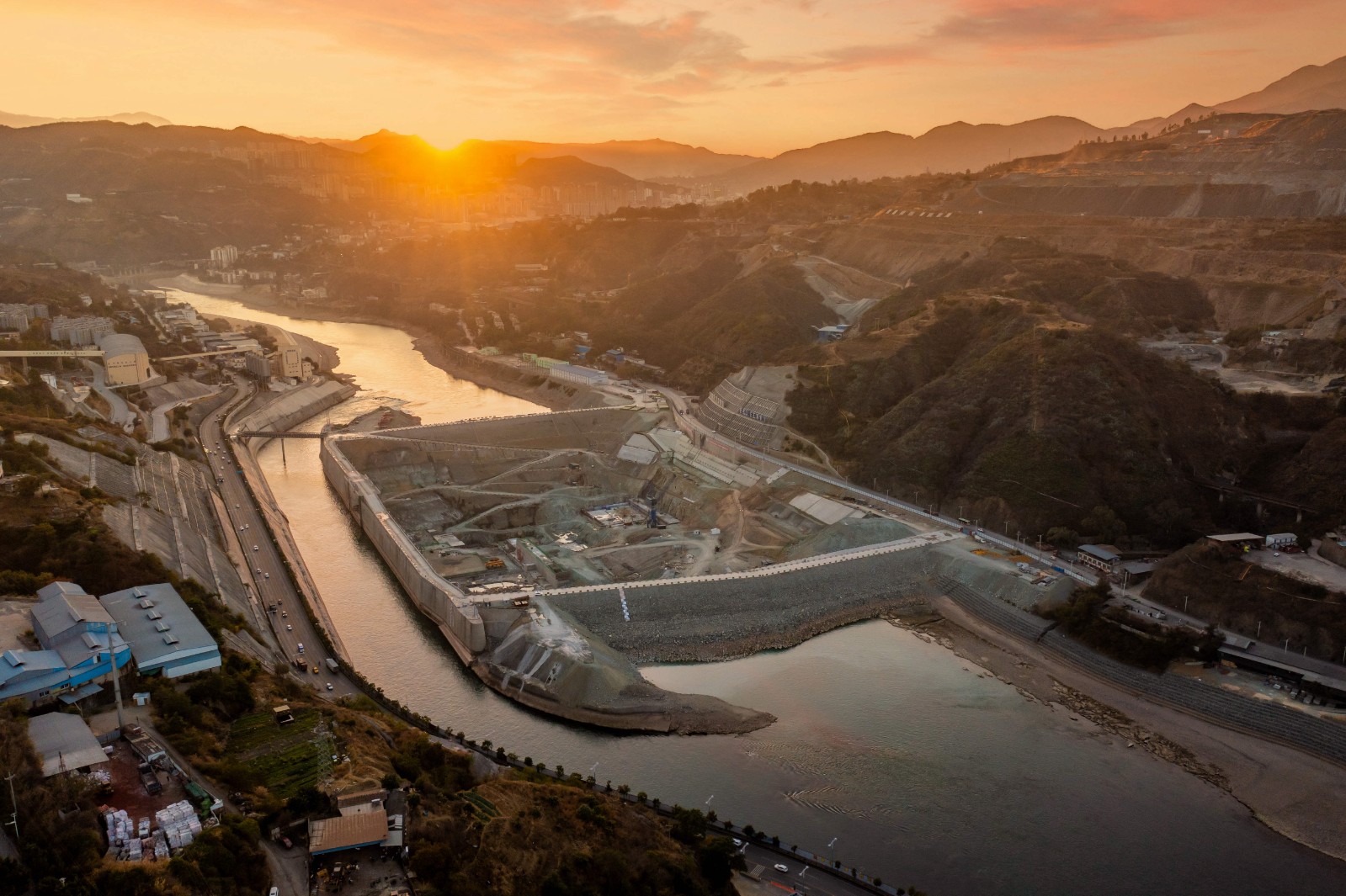

2019年7月,川投集團金沙江銀江水電站正式開工,截至目前已開工建設超1600天,累計完成工程投資30.17億元。作為金沙江中游水電“一庫十級”規劃的最末一級,銀江水電站是國家新時代西部大開發的又一標志工程,也是全國唯一在城市中心區在建的大型水電站。項目裝機容量39萬千瓦,安裝6臺65MW燈泡貫流式機組,這也是目前國內在建單機容量最大的燈泡貫流式機組,機組轉輪直徑7.95米,為同類型機組世界第一。不僅如此,銀江水電站對于促進地方經濟發展、改善城區防洪能力和生態環境、打造“高峽平湖、水城相融”的宜居環境也有著舉足輕重的積極作用。
工程自開工以來,30余家參建單位、百余名黨員、數千名一線工人勠力同心,連續克服新冠疫情影響、征地移民復雜、地質條件較差、砂石骨料短缺等困難,堅持不懈奮斗。在確保安全環保和工程質量的基礎上,2021年12月,歷經878天后,銀江水電站比原計劃提前一年實現大江截流。今年11月,銀江水電站首套尾水檢修閘門順利開始吊裝,為后續金屬結構安裝奠定了堅實基礎,也為順利實現2025年一季度首臺機組投產發電目標發起全力沖刺。
一直以來,川投能源全面貫徹落實省委省政府和省國資委、川投集團相關決策部署。2023年川投能源以“張弓滿弦”火力全開,緊咬銀江水電站施工進度、狠抓節點目標、優化設計施工,全面掀起“大干快上”建設熱潮。
進度條一:
排水神獸提前就位,尾水管安裝首戰告捷
正如故宮有排水神獸螭首,銀江也有獨特的“排水神獸”——尾水管。銀江水電站尾水管出口直徑12.05米,尾水管分3節,每節分4瓣,總重92.726噸,發電后每臺尾水管排水流量可達577立方米每秒。
尾水管安裝是燈泡貫流式機組由土建施工向機電安裝轉序的標志,為加快工程推進,攀水電公司組織開展領導“分片包干”掛牌督導專項行動,開啟“責任田”模式。自5月25日銀江水電站首臺機組尾水管安裝按期交面開始,其余5臺機組尾水管相繼交面并安裝完成,整體工期較原計劃提前20天。
進度條二:
重型吊車大顯身手,管形座安裝攻克異特大難關

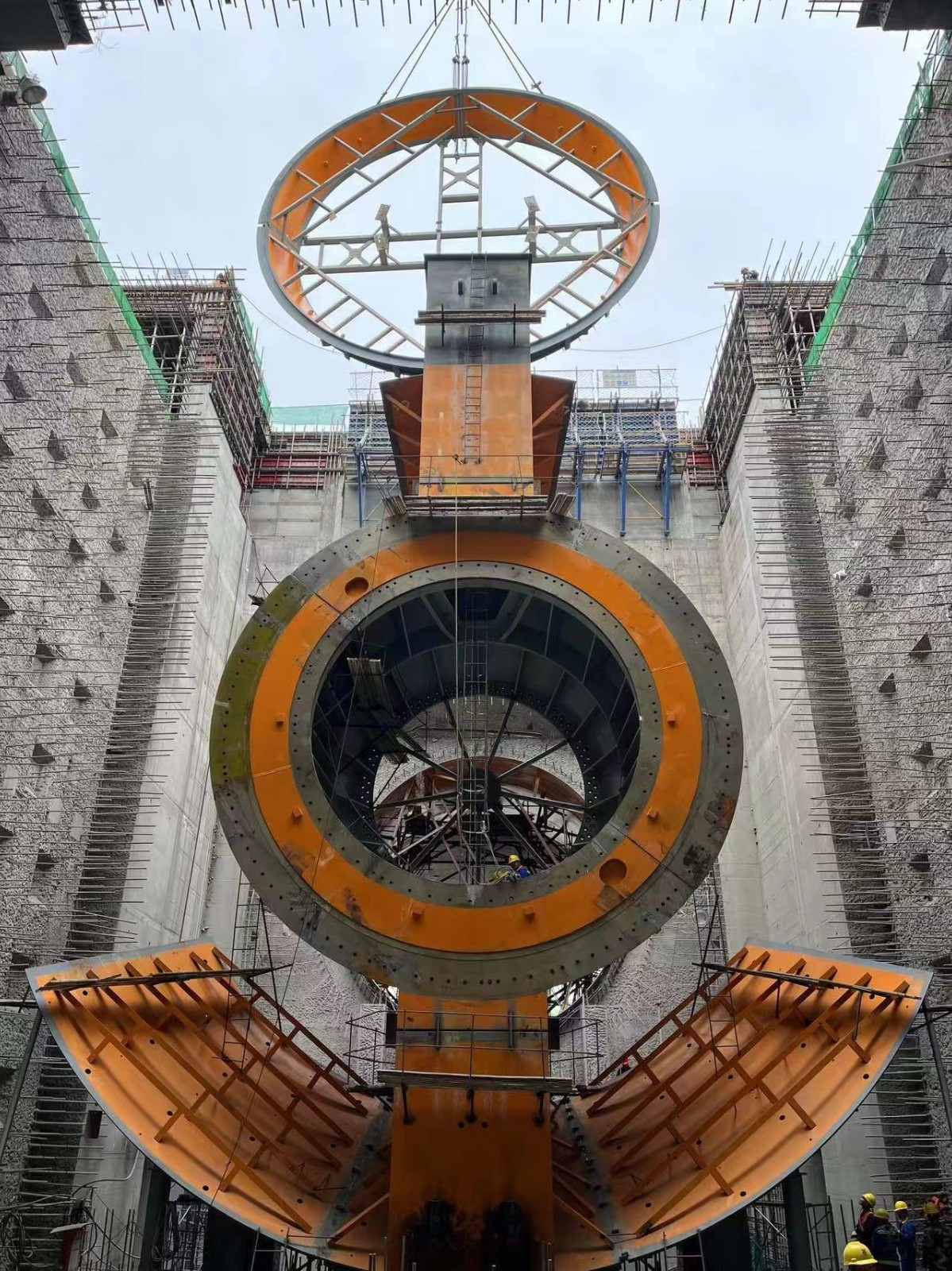

機組管形座是水輪機重要的支撐部件,是水輪機的“鋼鐵骨骼”,有了機組管形座,機組就能安如泰山穩穩“坐”在湍急水流中。
銀江水電站管形座總共分為22瓣,總重量達到392噸,單體最大重量高達75噸,屬異形特大構件,安裝工作面狹小、安裝精度要求極高,從廠區外吊裝至基坑內進行組裝,運輸、“翻身”及吊裝平衡都存在很大困難,常規需利用主廠房橋機進行吊裝。
為實現首臺機組盡早發電,攀水電公司組織參建單位超前謀劃,改“等待施工”為“主動出擊”,因地制宜策劃“土辦法”——采取先在工作面內組裝重型起重設備,再采用重型起重設備進行吊裝的方式。
10月19日,重達560噸的巨型履帶吊車組裝到位;10月21日,首臺機組管形座開始安裝;11月25日,1#、2#機組管形座全部吊裝到位,標志著銀江水電站全面進入機組安裝階段。
進度條三:
鐵將軍快馬加鞭,優化施工時序首套尾水閘門提前半年實施
為實現明年底下閘蓄水的重要目標任務,原計劃要在明年完成5套泄洪孔工作閘門、5套泄洪孔檢修閘門、6套進水口閘門、6套尾水閘門以及魚道閘門等20余套閘門的制作安裝,制作及安裝壓力極大。

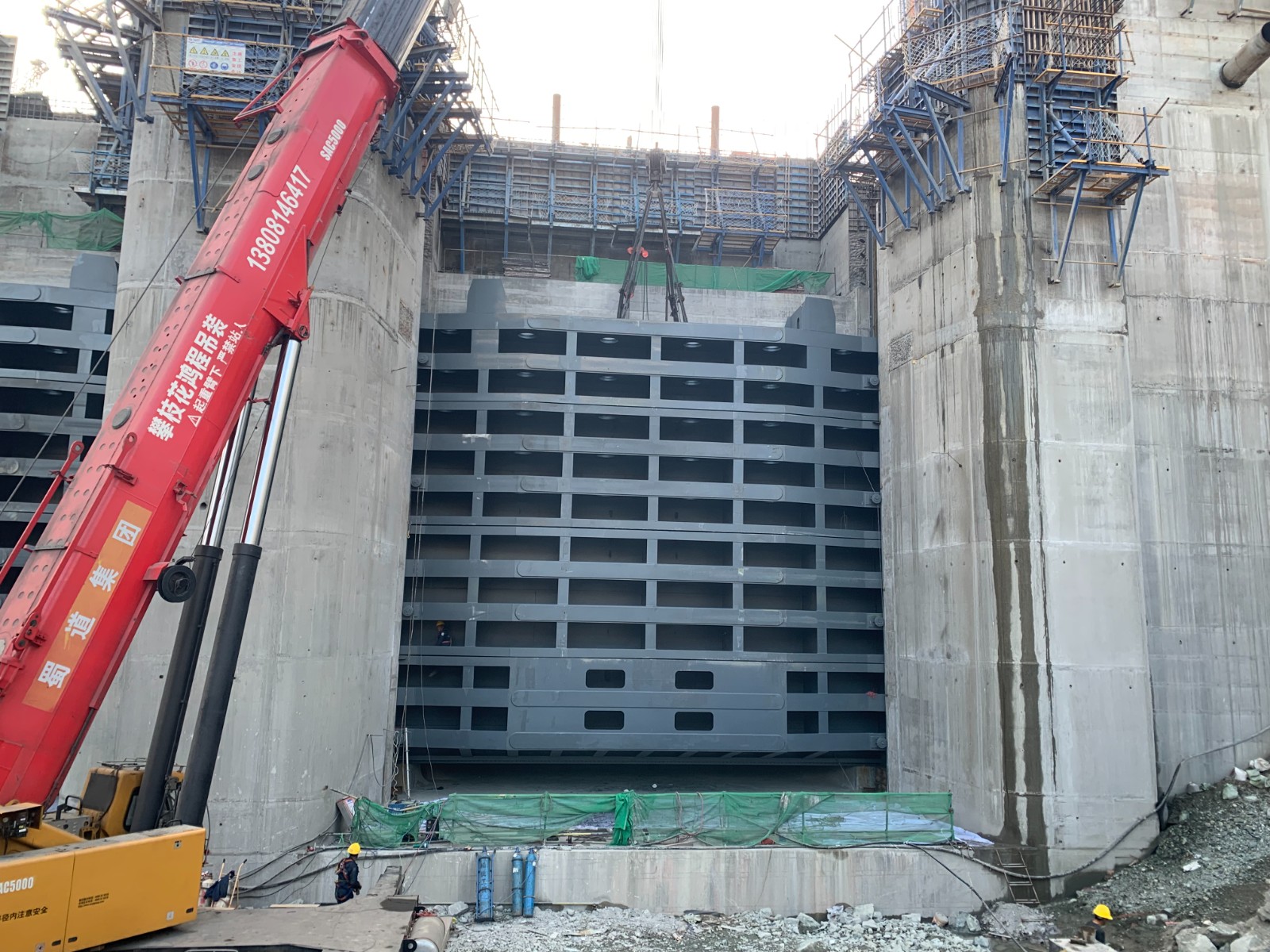

為此,攀水電公司倒排工期,掛圖作戰,“靶向發力”,積極優化安裝方案,統籌規劃施工場地和安裝設備,及時協調解決各項問題,通過調整施工時序、優化施工組織,將原計劃明年7月才開始安裝的尾水閘門提前到今年開始安裝,11月29日銀江水電站首套尾水檢修閘門順利完成吊裝,有效緩解了明年閘門安裝工作量大、工期緊張等困難。
進度條四:
牢記囑托星夜兼程,“民生橋”銀江大橋通車在即

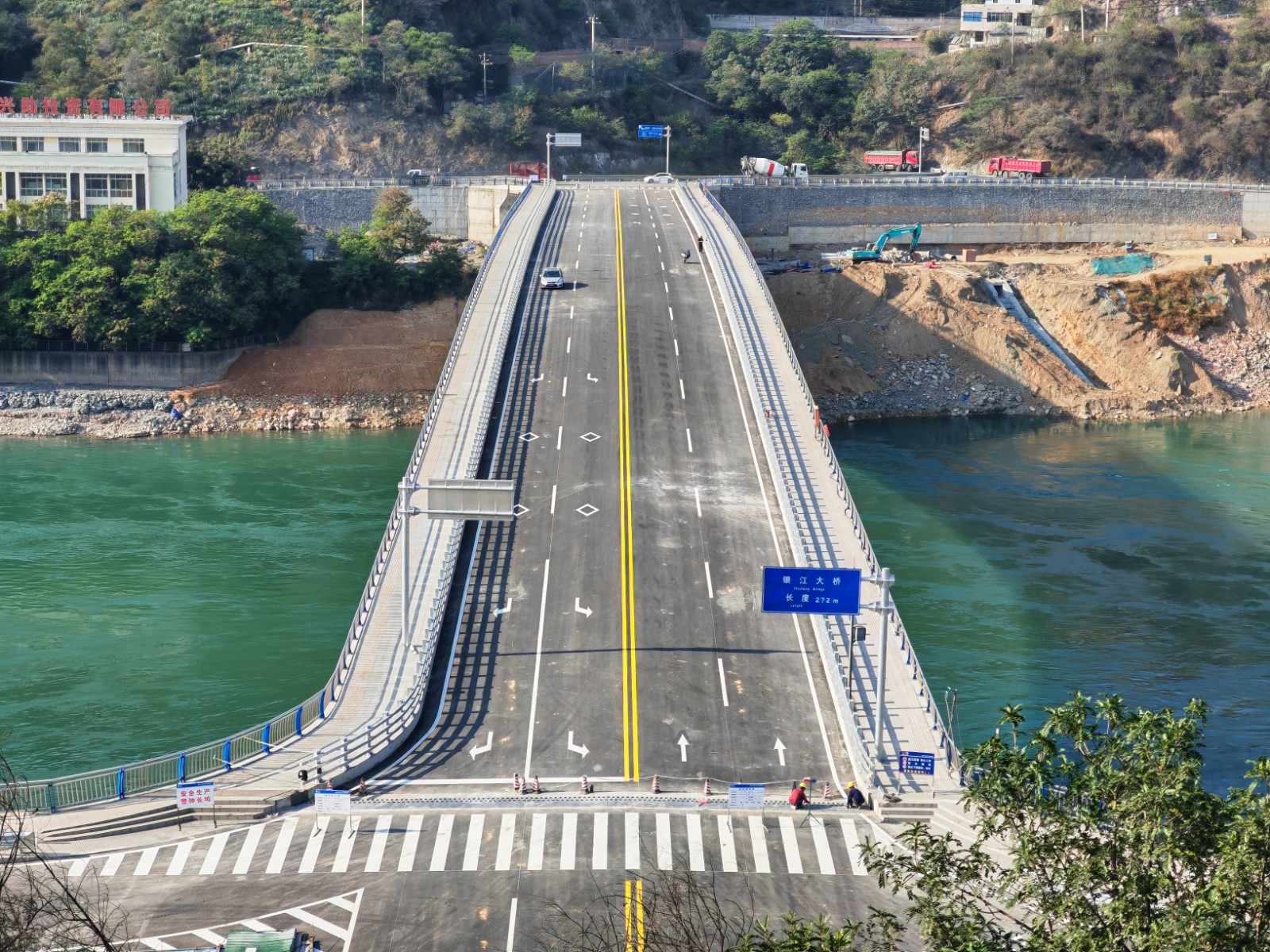

銀江大橋?qū)儆阢y江水電站配套建設項目,位于銀江水電站大壩下游1公里處,大橋左岸連接G353國道,右岸連接G227國道,是攀枝花人民期盼已久的“民生橋、幸福橋、富裕橋”。
由于攀枝花市氣溫高,在夜間澆筑更有利于混凝土澆筑質量,因此挑燈夜戰進行施工成了家常便飯,也正是工人們不辭辛苦在夜間的加班加點,確保了工程進度的快速推進。
6月16日凌晨,隨著最后一車混凝土入倉完成,金沙江銀江大橋成功合龍;11月30日凌晨,橋梁荷載試驗順利完成,各項檢測指標滿足設計要求,標志著已滿足通車條件,即將迎來通車目標。
通車后,銀江大橋?qū)⒆鳛榕手ㄊ兄饕煌肪W(wǎng)之一,減輕金沙江兩岸過江交通壓力,縮短兩岸居民跨江距離,為推動攀枝花高質量發展建設共同富裕試驗區貢獻應有力量。
川投集團及川投能源也將繼續積極投身我省新型工業化建設,推進能源等戰略性資源科學開發利用,把資源優勢轉化為發展優勢,做優做強清潔能源主業,為奮進四川現代化建設新征程貢獻川投力量。
