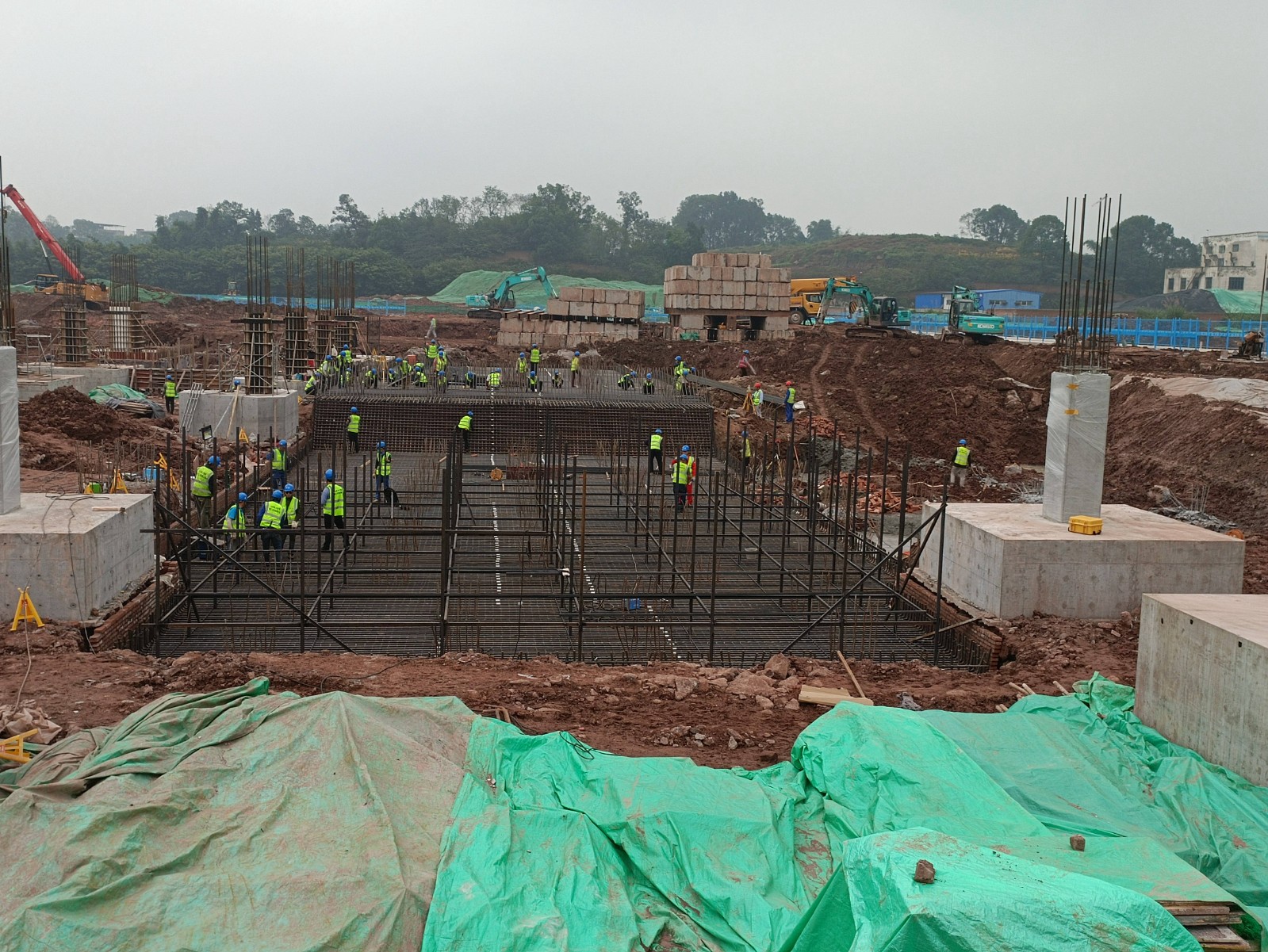

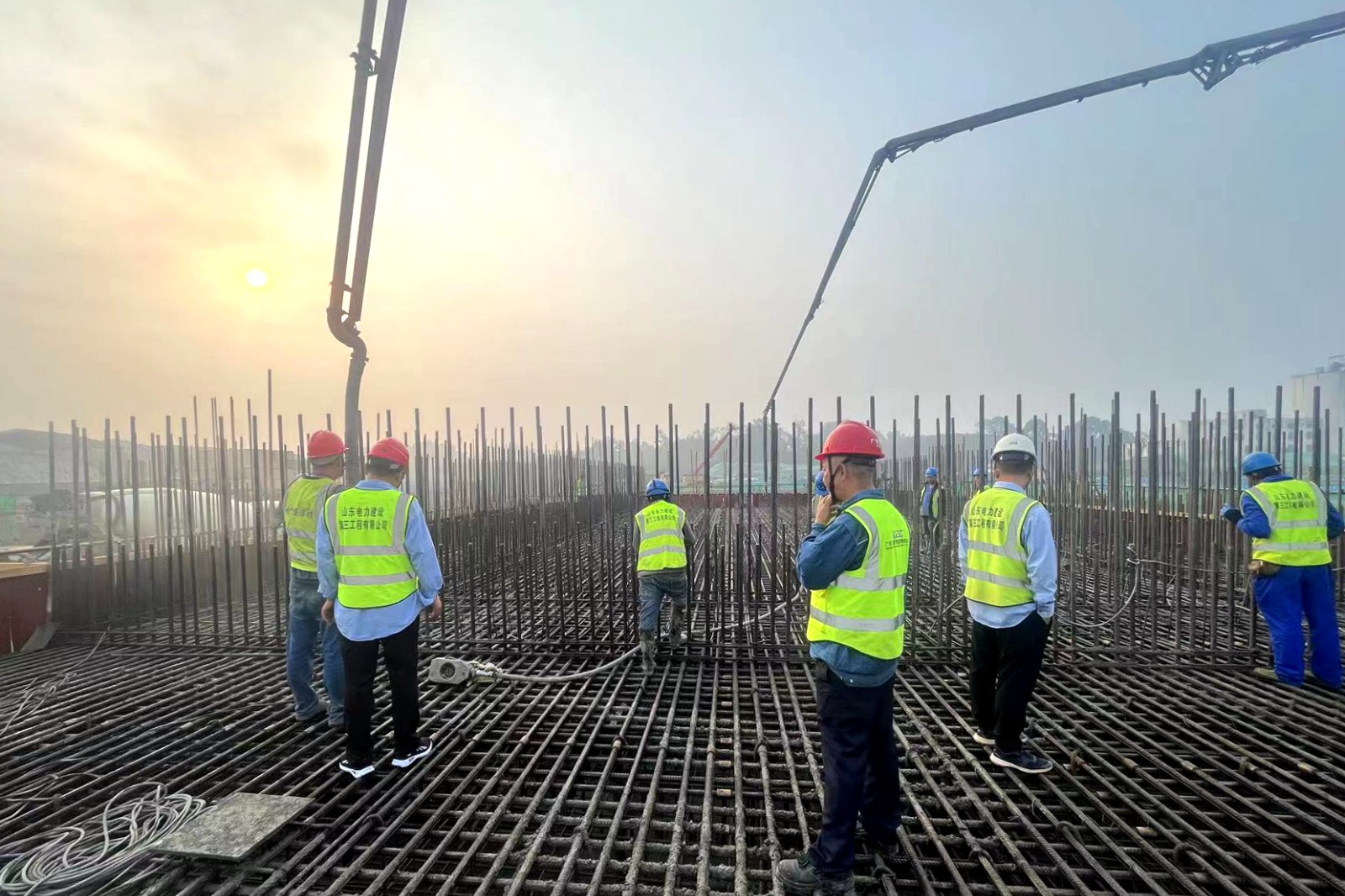

10月31日,川投瀘州天然氣發電項目主廠房1號、2號燃氣輪發電機組0米以下基礎按計劃完成澆筑,順利實現主廠房基礎施工出零米目標,這是繼項目主廠房基礎第一罐混凝土澆筑、主廠房樁基工程開工后實現的又一重要里程碑節點,標志著項目建設邁入新階段。
川投瀘州天然氣發電項目于2023年7月31日全面開工建設,8月底完成主廠房樁基施工,至10月底主廠房基礎出零米,歷時92天,較常規施工的同類型項目提前60余天完成節點目標。

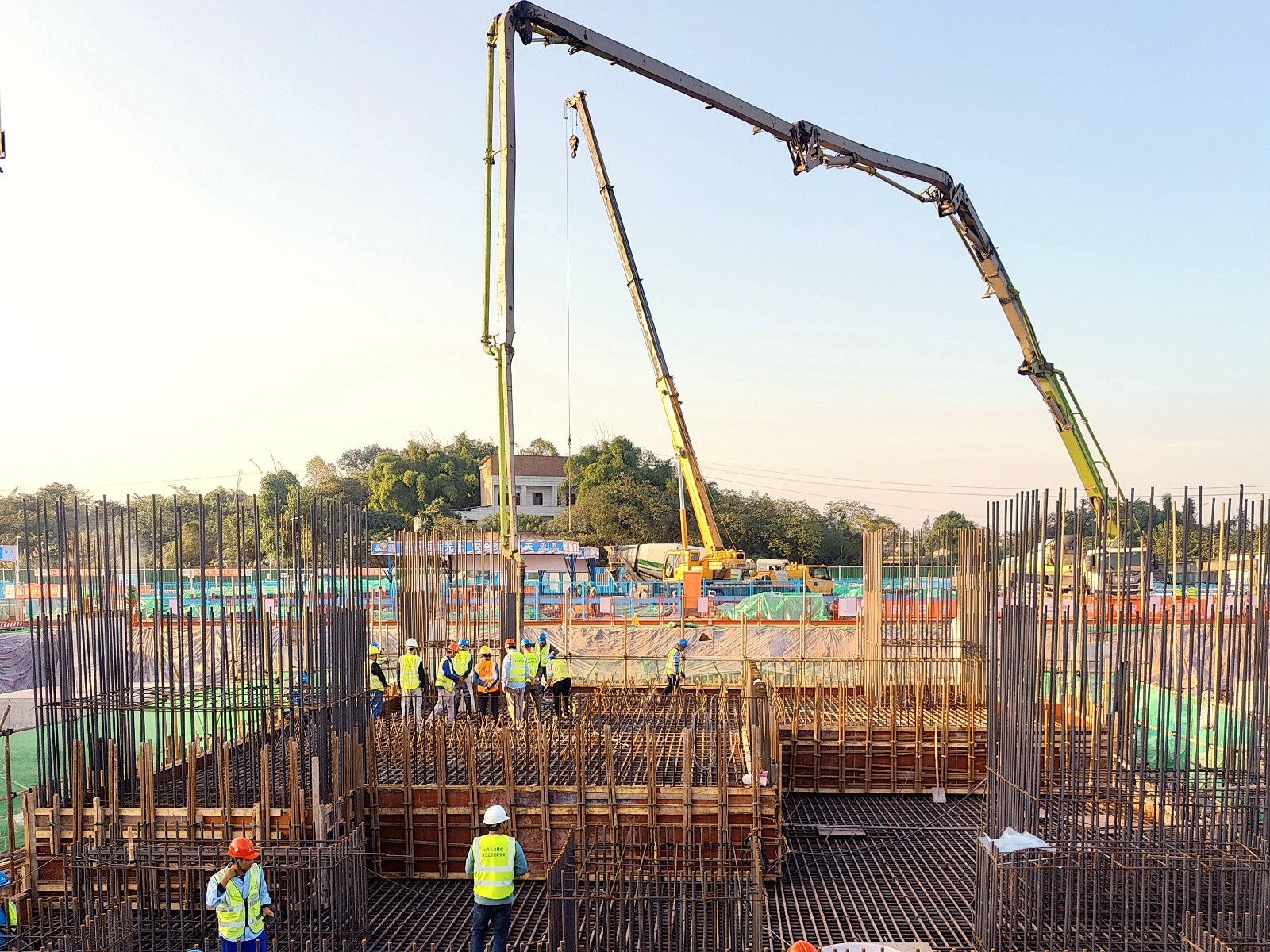

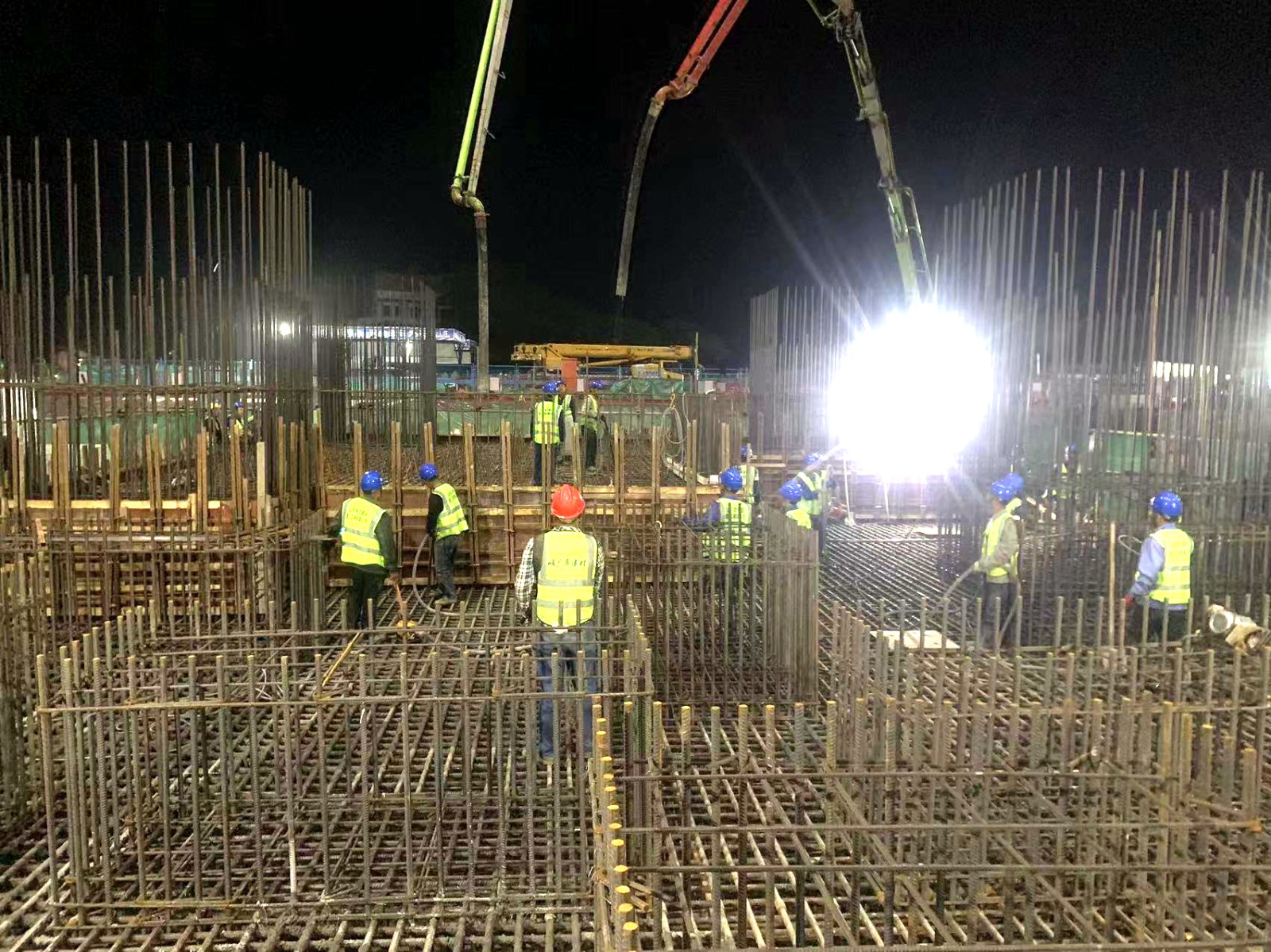

為保質保量按期完成主廠房基礎出零米的節點目標,瀘州氣電與各參建單位通力合作,反復研究討論完善施工方案和實施計劃,并認真做好施工隊伍安全技術培訓和交底,科學安排施工面,合理組織施工,實時梳理進度,及時糾偏,確保了樁基施工、樁基承載實驗、鋼筋綁扎、模板制作等工作相繼順利完成。10月28日,川投瀘州天然氣發電項目主廠房燃氣輪發電機組0米以下基礎開始澆筑第一罐混凝土,經過67小時的不間斷工作,按計劃順利完成了基礎澆筑,累計澆筑混凝土7800余方。
下一步,瀘州氣電將堅守安全底線,嚴守環保紅線,精細質量管控舉措,不斷優化組織設計,高質量、高效率推進工程建設,確保項目早日建成投產。
